风险指标:本月能否保持在预算内?

更新于

风险指标页面根据工作区的月度预算为本月定级:正常、需关注、有风险或可能超出预算。它显示等级所依据的月末金额,即截至目前已记录的成本加上基准方案对剩余天数的预测,以及计入了哪些订阅。

此页面的用途

“风险指标” 回答一个问题:本月的云成本能否保持在工作区的月度预算之内?答案是一个等级,并附上等级所依据的数字,方便您核对,而不只是相信它。

通常由负责月度预算的人打开:财务负责人、工程负责人或创始人。需要关注的等级会促使您在月底前做出决定:放缓某项成本、有意提高预算,或在知情的情况下接受超支。Azure 中不会有任何变化。

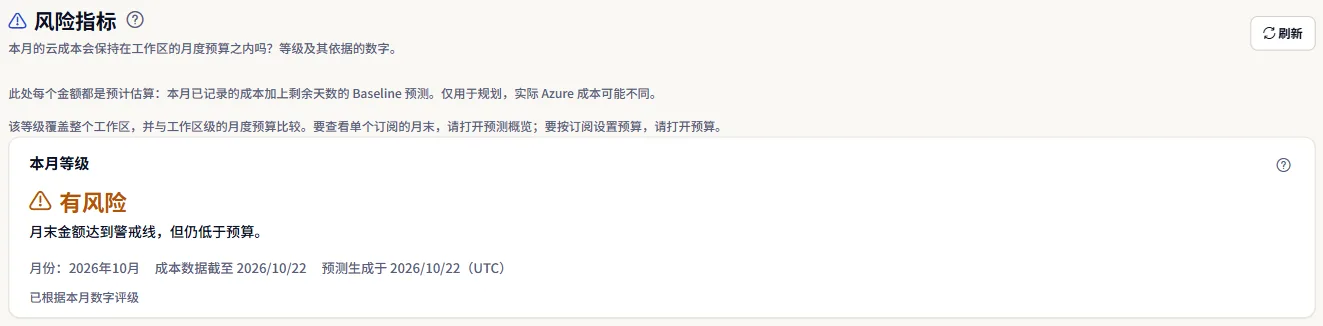

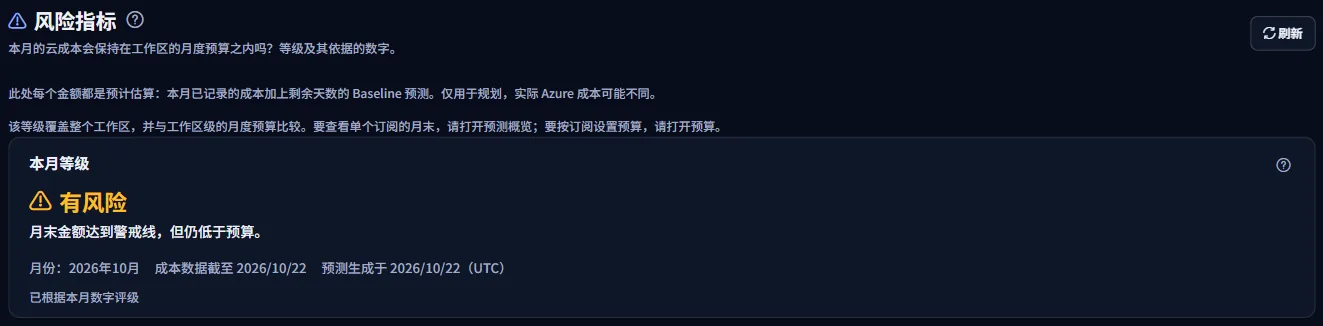

风险指标页面顶部:标题、估算说明,以及本月的等级,附带月份、最新成本数据的日期和预测生成的日期。 风险指标页面顶部:标题、估算说明,以及本月的等级,附带月份、最新成本数据的日期和预测生成的日期。
等级在最前面,下面的每个数字都在解释它。

等级针对整个工作区和一个预算:覆盖整个工作区的已启用月度预算。每个金额都是用于规划的预计估算,而不是账单,实际 Azure 成本可能有所不同。如需查看单个订阅的月末金额,请打开“预测概览”。

开始之前

等级需要三样东西:从已连接的 Azure 订阅导入的成本、在预算中创建的覆盖整个工作区的已启用月度预算,以及在“预测方案”中维护、预测覆盖到月底的活动基准方案。

阅读入门指南

该页面属于预测功能,包含在 Pro 和 Enterprise 方案中。它位于侧边栏的“预测”下,侧边栏在“高级”模式下显示它。

查看各方案包含的内容

本月等级

“本月等级”面板用文字给出等级并说明其含义。共有四个级别,没有等级时还有第五种回答:

  • “正常”:月末金额及其区间上限都低于预警线。
  • “需关注”:月末金额低于预警线,但其区间上限达到了预警线。
  • “有风险”:月末金额达到预警线,但仍低于预算。
  • “可能超出预算”:月末金额达到或超过预算。
  • “未等级”:等级缺少所需的内容。页面会说明缺少什么,且不暗示任何级别。

“需关注”、“有风险”和“可能超出预算”以琥珀色并带警告图标显示,因为它们需要关注。“正常”使用页面的中性颜色,而不是绿色:在 CostGuard 中,绿色表示节省的钱,而保持在预算内并不是节省。

等级下方,面板会列出所属月份、最后一个已记录成本的日期(“成本数据截至”)以及预测生成的日期(UTC)。Azure 报告成本会延迟一到两天,因此最后记录的日期通常是昨天或前天。

月末数字

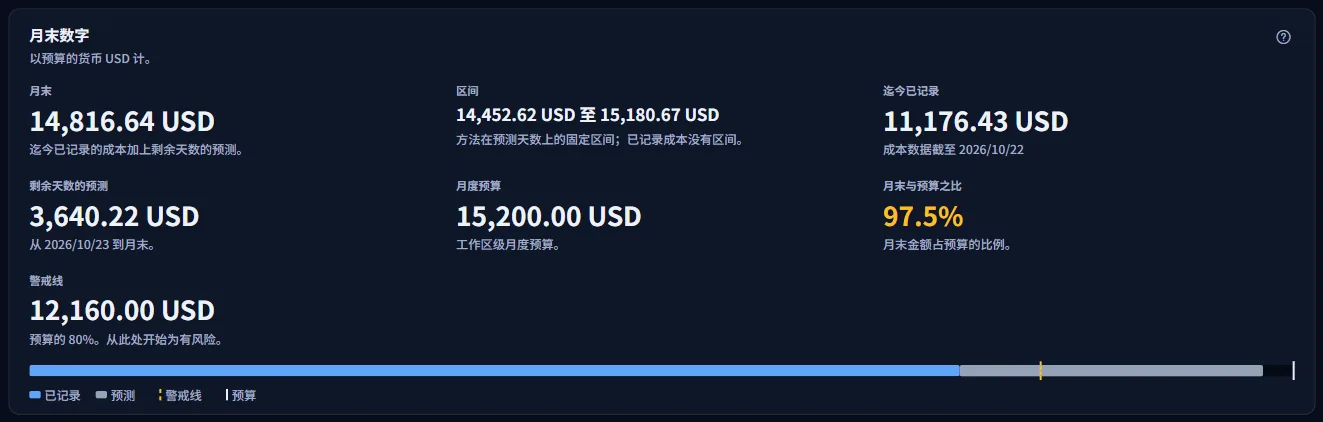

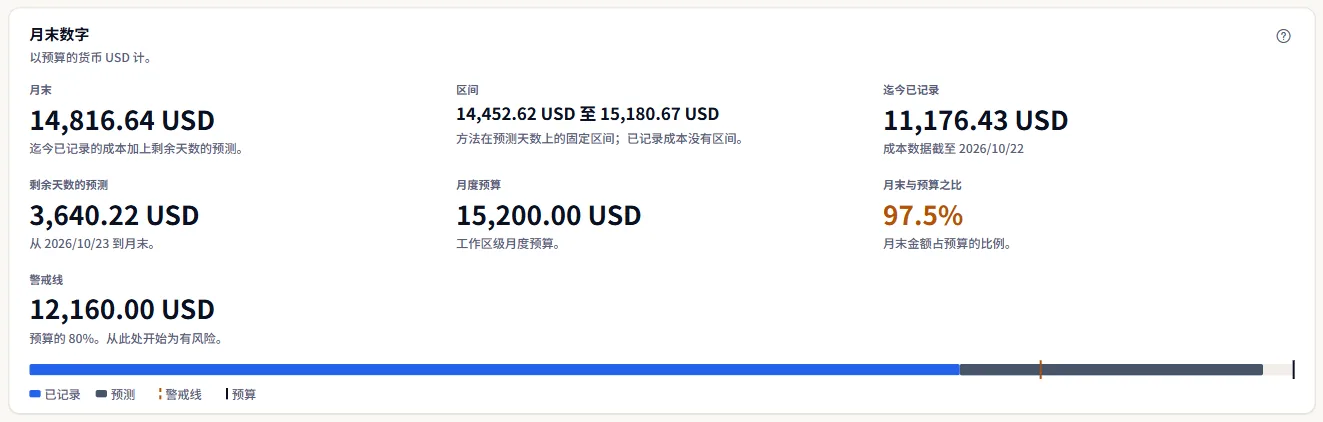

“月末数字”面板显示等级使用的每个数字,全部以预算的货币表示:

  • “月末”:本月截至目前已记录的成本加上剩余天数的预测。
  • “区间”:月末金额的下限和上限。只有预测的天数有区间,已记录的成本没有区间。
  • “迄今已记录”:Azure 报告的本月成本,涵盖以预算货币计费的每个订阅。
  • “剩余天数的预测”:从最后记录日的次日到月底的基准方案预测。
  • “月度预算”:整个工作区的月度预算金额。
  • “月末与预算之比”:月末金额占用预算的比例。
  • “警戒线”:预算的 80%。从这个金额起,本月即为“有风险”。
以美元表示的月末数字:月末金额及其区间、截至目前已记录的成本、剩余天数的预测、月度预算、占用比例和预警线,并有一条将已记录和预测部分与预算对比的条形图。 以美元表示的月末数字:月末金额及其区间、截至目前已记录的成本、剩余天数的预测、月度预算、占用比例和预警线,并有一条将已记录和预测部分与预算对比的条形图。
已记录加上预测构成月末金额;条形图显示它离预算有多近。

数字下方的条形图将已记录部分和预测部分并排与预算对比,并标出预警线。它只是为了直观:上方的数字已经说明了它显示的全部内容。

需要了解的限制

只计入预算的货币。以其他货币计费的成本不会被换算,也不计入月末金额。

等级计入的内容

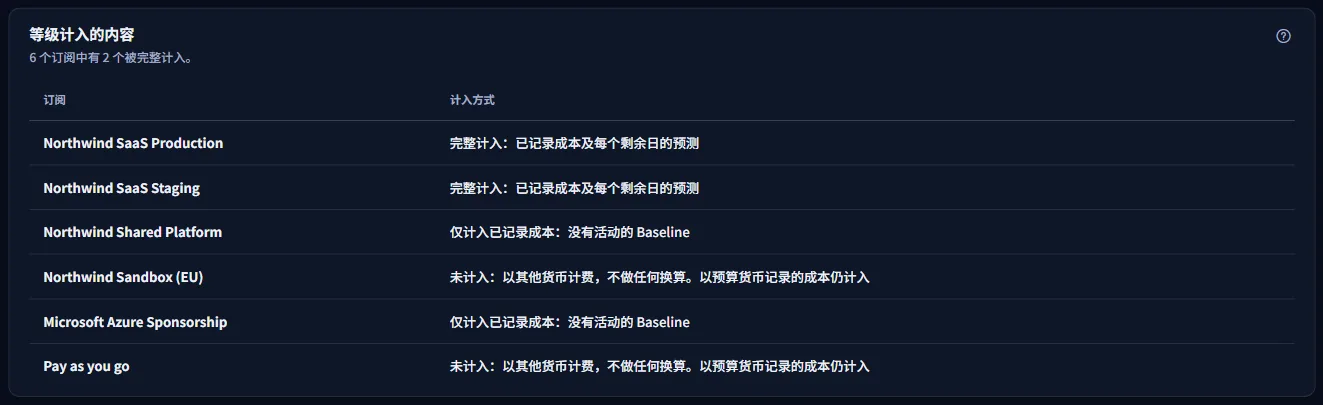

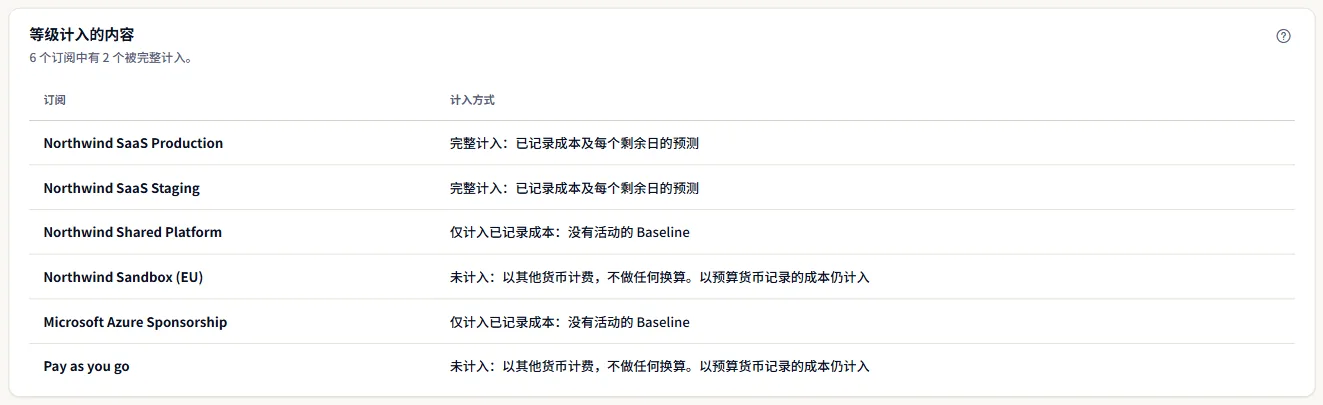

“等级计入的内容”表列出本月有已记录成本或有活动基准方案的每个订阅,并在“计入方式”中说明它如何计入月末金额:

  • 完整计入:其已记录成本以及基准方案对每个剩余天数的预测。
  • 仅计入已记录成本,因为它没有活动的基准方案。
  • 仅计入已记录成本,因为其基准方案尚无剩余天数的预测。
  • 仅计入已记录成本,因为其基准方案的预测在月底前就结束了。
  • 不计入,因为它以不同于预算的货币计费。它以预算货币记录的任何成本仍会计入。
等级计入内容表:按名称列出每个订阅及其如何计入月末金额,其中两个完整计入。 等级计入内容表:按名称列出每个订阅及其如何计入月末金额,其中两个完整计入。
没有完整预测的订阅仍会计入其已记录的成本。

注意

订阅以其在 Azure 中的名称显示,绝不显示其标识符。无法读取名称时,以其标识符的末尾显示。

等级如何确定

“等级如何确定”面板按 CostGuard 检查的顺序给出规则。第一个成立的规则就是等级:

  1. 月末金额达到预算:“可能超出预算”。
  2. 月末金额达到预警线:“有风险”。
  3. 月末金额区间的上限达到预警线:“需关注”。
  4. 以上都不成立:“正常”。

预警线位于预算的 80%。它对每个工作区都相同,页面会在数字中显示其金额。

月末金额将本月以预算货币记录的所有订阅成本,与最后记录日之后各天的基准方案预测相加。只有当某个订阅的预测覆盖本月每个剩余天数时,才会加入该预测。基准方案就是“预测概览”为该订阅使用的那个。

注意

区间是预测方法在每个预测日两侧固定的 10%。它不是概率,实际成本可能落在区间之外。

每次读取页面时,都会根据当时存储的预测计算等级。活动方案大约每小时预测一次,也可以在“预测方案”中使用“立即生成”立即预测。

预测风险警报

“预测风险警报”卡片通向一个页面,您可以在那里选择在等级变差时收到通知。只有当等级变为需要采取行动的更差级别时才会发出警报;等级不变或变好不会发出警报。

警报使用与本页相同的等级,因此警报内容与本页显示的内容一致。

深入了解

页面底部的链接可带您继续:

  • “预测概览:每个订阅的月末”
  • “预测场景:预测背后的 Baseline”
  • “预算:月度预算及其进度”
  • “成本概览:本月成本来自哪里”

您可能看到的非数字内容

页面可能会显示以下内容而不是等级:

  • 读取等级时的加载占位符。
  • “无法读取风险等级”,并提供“重试”。读取失败绝不会显示为低风险。
  • 提示您的登录已过期,并附有重新登录的链接。
  • “没有工作区级月度预算”,并提供“打开预算”。等级恰好需要一个覆盖整个工作区的已启用月度预算。
  • “尚无本月剩余天数的预测”,并提供“打开预测场景”:没有活动的基准方案预测本月剩余天数。

在上述每种情况下,等级都显示为“未等级”,且不显示任何金额,这样缺少数据绝不会被显示为安全。

当预测无法等级时

“无法对预测等级”会附带原因:

  • 两个活动的基准方案覆盖同一个订阅,因此无法计入单一预测。请在“预测方案”中禁用或归档其中一个。
  • 基准方案的预测使用了与预算不同的货币。不会进行任何换算,因此无法将月末金额与预算比较。
  • 基准方案的预测在月底前就结束了。请在“预测方案”中重新生成预测,或延长其预测范围。
  • 最新预测的日期晚于当前时间。等级将等待下一次预测运行。
  • 存储的预测自相矛盾:其区间不包含其预期值。等级将等待下一次预测运行。

当您的套餐不含预测功能时的示例数据

当您的套餐不包含预测功能时,页面会在“示例数据”标签下显示一个固定示例,并附上这句话:“您当前的方案不包含此功能。此处显示的数字仅为示例,并非您的数据。”

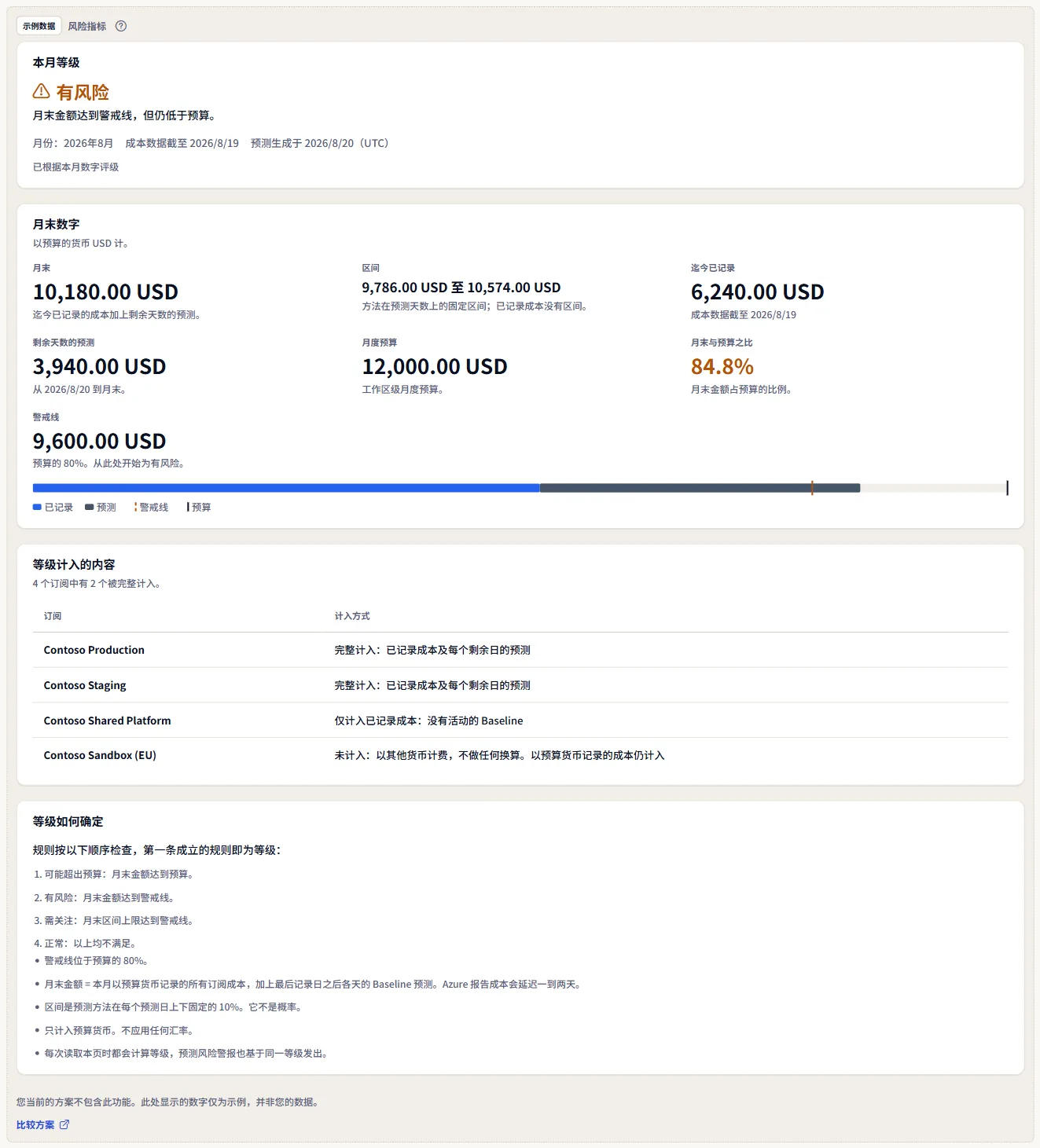

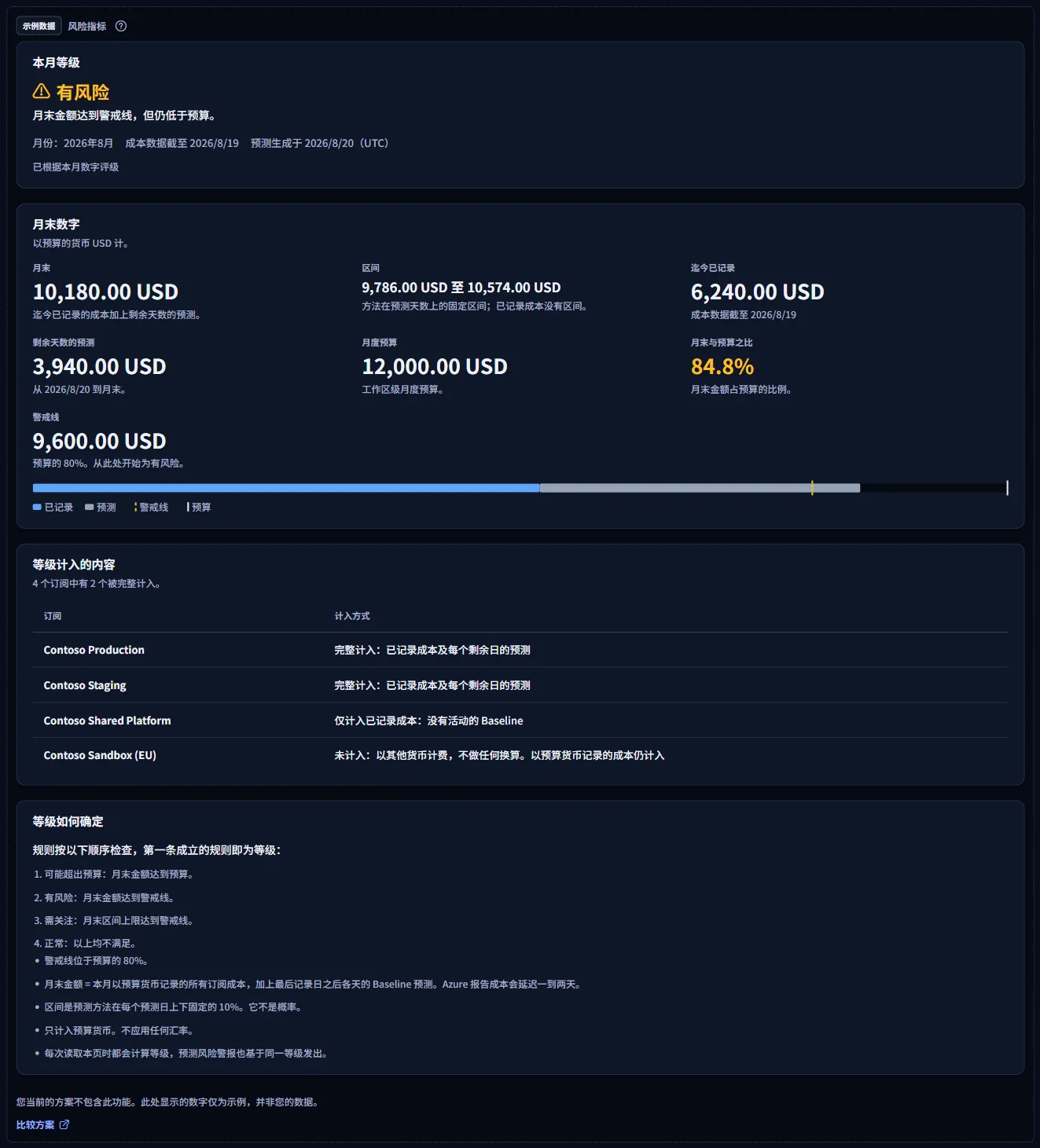

示例显示了 Contoso 一个等级为“有风险”的月份:其月末数字与月度预算的对比、四个 Contoso 订阅及各自的计入方式,以及关于等级如何确定的说明。它不提供任何操作,对所有人都一样,绝不是您的数据。

以带标签示例形式显示的风险指标页面:示例数据标签、方案说明句、比较方案链接,以及 Contoso 一个等级为有风险的月份及其数字、订阅和说明。 以带标签示例形式显示的风险指标页面:示例数据标签、方案说明句、比较方案链接,以及 Contoso 一个等级为有风险的月份及其数字、订阅和说明。
示例始终带有标签,也始终只是示例。

“比较方案”会在新标签页中打开价格页面。您的方案包含哪些功能由 CostGuard 在服务器上决定;示例只是页面呈现这一点的方式。

各方案包含的内容

表格显示包含页面各部分的最低方案。所有更高的方案也都包含该部分。

各套餐包含的内容
功能FreeStarterGrowthProEnterprise
带标签的页面示例 包含 包含 包含 包含 包含
根据您自己的预算为您自己的月份等级 不包含 不包含 不包含 包含 包含

套餐与价格

Pro 和 Enterprise 包含对您自己月份的等级;Free、Starter 和 Growth 显示带标签的示例。方案在服务器上检查,页面从不显示价格。

故障排除

等级与预算页面显示的不一致

预算页面显示每个预算与截至目前已记录成本的对比。本页则根据覆盖整个工作区的唯一月度预算,为月末金额(已记录成本加剩余天数的预测)等级。单个订阅的预算不参与等级。

表格中缺少某个订阅

该表列出本月有已记录成本或有活动基准方案的订阅。两者都没有的订阅不会给月末金额增加任何内容,因此不会列出。

以欧元计费的订阅未被计入

等级只计入预算的货币,CostGuard 从不在货币之间换算金额。该订阅的月末金额以其自身货币显示在“预测概览”中。

添加第二个基准方案后等级消失了

一个订阅上有两个活动基准方案时,没有单一的预测可以计入,因此等级会等待。请在“预测方案”中为每个订阅只保留一个活动基准方案;备选方案请使用其他方案类型。

预测在月底前结束

预测从最后记录日的次日开始,持续其预测范围的天数。如果预测是几天前生成的,或其预测范围较短,它可能在月底前就结束。请在“预测方案”中使用“立即生成”重新生成,或延长预测范围。

侧边栏中没有此页面

侧边栏仅在“高级”模式下列出它。请在侧边栏顶部选择“高级”;页面地址在两种模式下都能打开。
